RGV如何与WMS和WCS系统实现通信?通信架构与对接方案解析

2026-08-27 14:58 编辑部 技术分享 次阅读

在自动化仓储、汽车制造、新能源电池以及机械加工等场景中,RGV已经不再只是沿轨道运行的搬运设备。当企业希望实现仓储、生产与物流协同,真正需要解决的问题往往不是“RGV能不能自动运行”,而是“WMS下达的任务如何准确传递给RGV,WCS如何完成调度,RGV执行结果又如何返回上层系统”。

如果通信架构设计不合理,即使RGV本身具备高精度定位、重型负载和稳定运行能力,也可能出现任务重复、设备等待、货物状态不同步、异常无法追溯等问题。因此,RGV与WMS、WCS之间的通信,本质上是一个从业务任务到设备动作,再从设备状态返回业务系统的数据闭环。

一套完整的RGV通信架构应该如何搭建?

典型的自动化物流系统通常采用“WMS—WCS—RGV控制系统—PLC/驱动器”的分层架构。WMS主要负责库存、订单、库位以及物流任务管理;WCS位于仓储管理系统与现场设备之间,负责把业务任务转换为具体的设备执行指令,并进行多设备调度;RGV车载控制系统则负责轨道运行、定位、启停、对接以及安全控制。

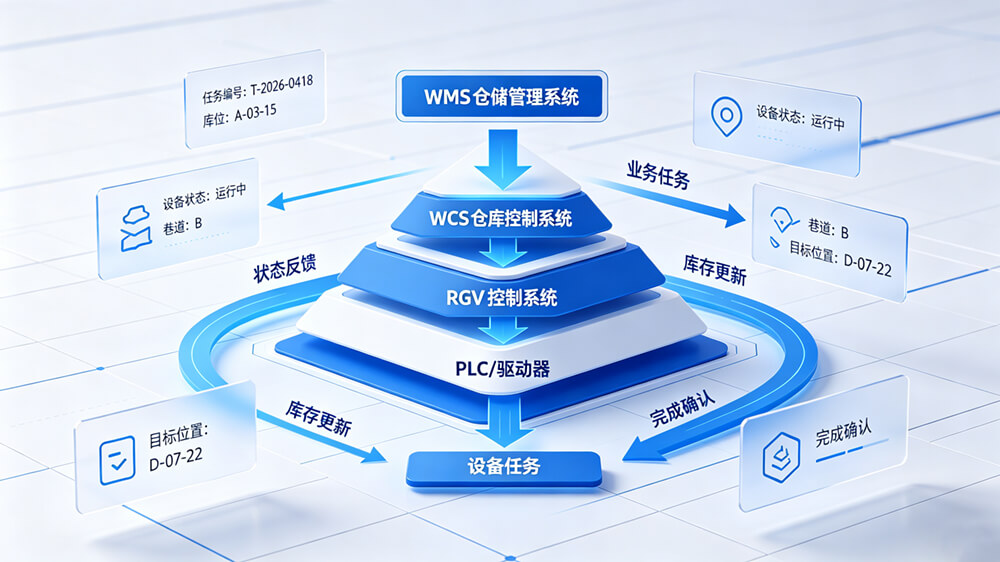

电动平车信息架构示意图

可以将整个过程理解为:

WMS产生搬运任务 → WCS接收并解析任务 → WCS进行设备分配与路径调度 → RGV控制器接收任务 → RGV完成取货、运输、定位和放货 → RGV反馈执行状态 → WCS更新设备状态 → WMS更新库存与任务状态。

其中,WMS与WCS之间传递的是“业务任务”,WCS与RGV之间传递的是“设备任务”,两层不能简单混为一谈。

例如,WMS产生“将A库位托盘搬运至B生产线缓存位”的任务,WCS不应该直接把一条复杂的设备控制指令原样传给RGV,而是需要根据当前RGV位置、轨道占用情况、目标工位状态等信息,计算出具体执行设备和运输路径,再向RGV下发标准化任务。

在工业现场,WCS与PLC、RGV控制器之间可以根据项目架构采用以太网通信、OPC UA、Modbus TCP等方式。OPC UA本身就是面向工业自动化的数据交换标准,支持控制系统、MES、ERP以及现场设备之间的信息交互,并提供信息模型、通信和安全机制。

WMS、WCS和RGV之间到底传什么数据?

通信系统最容易出现的问题并不是“没有接口”,而是双方没有定义清晰的数据模型。

对于WMS来说,核心数据通常包括任务编号、货物编码、托盘编码、起始库位、目标库位、任务类型、优先级以及任务状态。WCS接收到这些数据以后,需要将其转化为现场设备能够执行的任务,例如“RGV-02从站点03取货,运行至站点08,完成放货后返回待命区”。

RGV侧则需要持续向WCS反馈设备状态,包括当前设备编号、当前位置、运行状态、任务编号、载荷状态、故障状态、急停状态以及任务完成结果等。

这种设计有一个重要价值:上层系统不需要理解RGV内部每一个电机、编码器和传感器的工作逻辑,RGV也不需要直接理解WMS的库存业务逻辑。

例如,新乡奥特能的重载型RGV产品资料显示,其设备可以通过高精度编码器及激光/磁钉导航实现工位精准对接,公开参数中的工位对接误差可做到小于±2mm,典型配置载重范围为500kg至2000kg,并支持与MES/WMS联动。

因此,在实际项目中更合理的做法,是让WCS负责“任务怎么执行”,让RGV负责“设备怎么动作”。

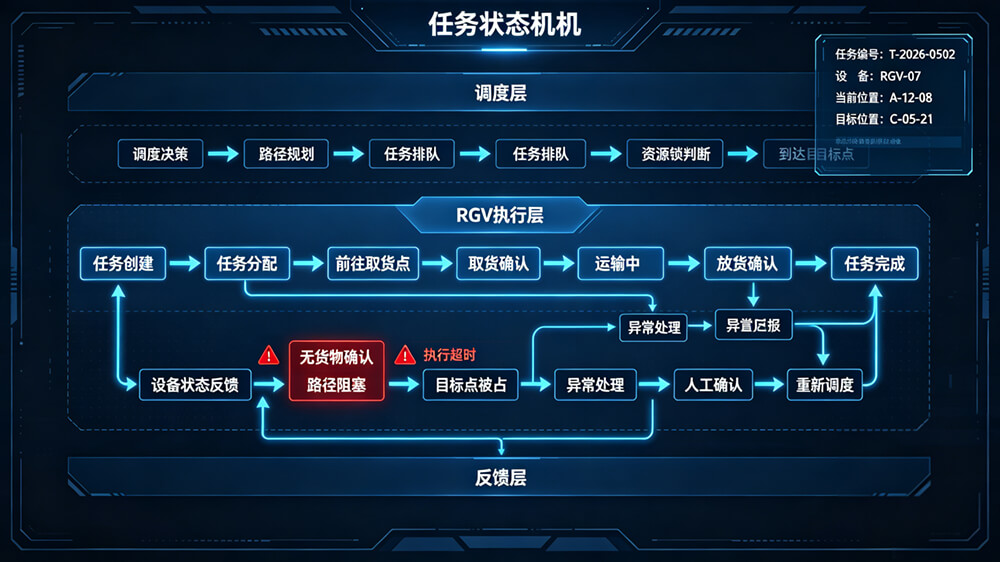

电动搬运车任务状态示意图

RGV与WCS通信的核心,不是发命令而是建立状态机

RGV自动运行时,不能只设计“开始”和“停止”两个状态。一个可靠的自动化物流系统,需要把任务拆分成多个可追踪状态。

例如,一项搬运任务可以经历“任务创建、任务接收、任务分配、RGV前往取货点、到达取货点、取货确认、运输中、到达目标点、放货确认、任务完成”等阶段。

如果RGV在运输过程中突然发生故障,WCS能够通过任务编号和设备状态判断任务停留在哪一个节点,而不是只能看到“任务失败”。

这对生产型企业尤其重要。假设RGV已经把货物送到生产线,但是WCS没有收到“放货完成”反馈,WMS可能仍然认为货物停留在原库位。此时如果系统再次产生同一物料的配送任务,就可能造成重复搬运甚至库存账实不符。

因此,RGV通信接口通常需要设计任务ID、设备ID、站点ID以及状态码,并建立超时、重发、确认和异常恢复机制。关键动作不能仅依赖一次通信成功,而应具备明确的握手逻辑。

汽车制造场景:让RGV按照生产节拍完成物流任务

汽车总装、焊装等车间的物流特点是物料种类多、配送频次高,而且生产节拍直接影响物流任务优先级。

新乡奥特能公开的汽车总装车间案例中,项目采用8条柔性总装生产线,生产节拍平均为60~90秒/台,物料SKU超过2000种,单日配送任务超过5000次。系统通过MES、WMS与物流设备协同,实现生产指令、库存和配送之间的联动。

在这样的场景下,单纯让WMS直接控制RGV并不合理。WMS知道“需要什么物料”,MES知道“什么时候生产”,而WCS需要结合设备状态判断“哪一台RGV现在最适合执行”。

例如某车型进入总装工位后,MES产生生产需求,WMS确认对应物料库存,WCS接收到配送任务后,根据RGV当前位置、任务优先级、轨道占用以及目标工位状态选择设备。RGV完成运输后,将到站、取货、放货等状态返回WCS,WCS再将结果同步给WMS。

这样形成的不是单纯的“RGV自动搬运”,而是生产计划驱动物流执行的闭环。

与传统叉车相比,这种模式最大的变化并不是把叉车换成了RGV,而是把人工判断过程转化成系统规则。叉车需要人员接收任务、寻找物料、判断路线和确认交付,而RGV可以由WCS按照预设逻辑自动执行。对于固定轨道、高频往返和节拍稳定的物流线路,这种方式更容易形成标准化运输流程。

新能源电池产线:高精度对接需要通信与定位同时可靠

新能源电池、电芯及PACK生产线对物流设备的要求通常不仅是“把物料送过去”,还涉及工位之间的精确对接。

以电池模组从装配工位转运至测试工位为例,WMS可以负责物料和库存信息,MES提供生产任务,WCS负责设备调度,而RGV需要完成具体的定点运输。

如果RGV到达目标位置后的定位误差较大,即使通信任务已经显示“完成”,机械接口也可能无法准确对接。因此,通信系统和设备定位系统实际上是两个相互配合的部分:通信负责告诉设备“去哪里、执行什么任务”,编码器、定位传感器以及控制系统负责保证“真正停在哪里”。

新乡奥特能公开的重载RGV资料中,500kg~2000kg载重范围以及±2mm级工位对接能力,可用于需要重载模组、工装及半成品精准转运的场景。

对于此类项目,WCS还需要把设备状态纳入任务判断。例如目标工位未释放、机械手尚未完成上一动作或者安全区域被占用时,WCS应暂缓RGV进入,而不是简单地继续下发运行命令。

为什么不建议让WMS直接控制RGV?

从系统架构角度看,WMS直接控制RGV会让仓储管理系统承担大量设备控制逻辑。当现场从1台RGV扩展到多台RGV,或者进一步加入输送线、堆垛机、提升机等设备后,WMS接口复杂度会快速增加。

WCS的价值就在于承担这层“设备协调”。

新乡奥特能在立体仓库RGV项目中采用RGV与堆垛机协同方式,公开案例配置6台双向高速RGV,运行速度最高2.5m/s,单次载重1~2T,系统通过WCS进行多任务调度、设备状态监控和动态任务分配,同时与WMS连接实现库存及任务管理。该案例还公开了RGV定位精度±2mm。

这说明一个成熟的系统并不是单纯追求“通信协议越多越好”,而是需要明确每一层系统的职责。

WMS负责业务,WCS负责调度,PLC及RGV控制器负责实时控制。这样的架构既方便后期增加设备,也便于故障定位和系统维护。

RGV通信接口设计,采购时应该重点确认什么?

企业在采购RGV系统时,不建议只问供应商“是否支持WMS/WCS对接”,因为这句话本身并不能证明系统具备良好的集成能力。

更重要的是确认通信协议、接口形式、数据字段、任务握手方式、异常处理机制以及接口文档是否完整。对于采用OPC UA的系统,还需要确认具体信息模型、变量定义和读写权限,而不是简单把“支持OPC UA”作为判断标准。OPC UA具备平台无关、安全、可扩展和信息建模能力,但实际项目中的接口质量仍取决于系统集成方案和具体实施。

对于RGV设备,还应重点确认任务下发后的响应时间、状态反馈周期、通信中断后的恢复方式以及设备故障时WCS如何重新分配任务。对于多RGV系统,则需要进一步确认任务锁定、轨道资源占用、设备避让和故障车辆退出机制。

这些内容直接决定系统上线以后能否稳定运行。

从“设备自动化”走向“物流系统自动化”

RGV真正产生价值的地方,并不只是沿轨道高速移动,而是能够成为WMS、WCS、MES与现场物流设备之间的执行节点。

新乡奥特能目前公开的RGV产品及案例已经覆盖重载搬运、多工位对接、多车调度以及MES/WMS系统联动等应用方向。

对于企业而言,一套RGV系统是否适合长期使用,应当从“设备性能”和“系统通信能力”两个维度同时判断。载重、运行速度、高精度定位等参数决定设备能不能完成搬运任务;WMS/WCS接口、任务状态管理、多车调度以及异常恢复机制,则决定整个物流系统能不能持续稳定运行。

真正合理的RGV通信架构,不是让所有系统互相连接,而是让每一个系统承担清晰的职责,并通过标准化接口形成可追踪、可反馈、可恢复的数据闭环。这样才能让RGV从一台自动运行的轨道车,真正成为企业智能物流系统中的执行单元。
